VinMetal Hà Tĩnh dự kiến vận hành thương mại từ quý 1/2031

Nhà máy sản xuất thép VinMetal Hà Tĩnh có tổng mức đầu tư gần 80.000 tỷ đồng, quy mô hơn 460 ha. Dự án dự kiến khởi công xây dựng từ quý 4/2026 và vận hành thương mại từ quý 1/2031.

Công ty CP Sản xuất và Kinh doanh VinMetal (thành viên thuộc Tập đoàn Vingroup) vừa công bố báo cáo đề xuất cấp giấy phép môi trường cho dự án Nhà máy sản xuất thép VinMetal Hà Tĩnh.

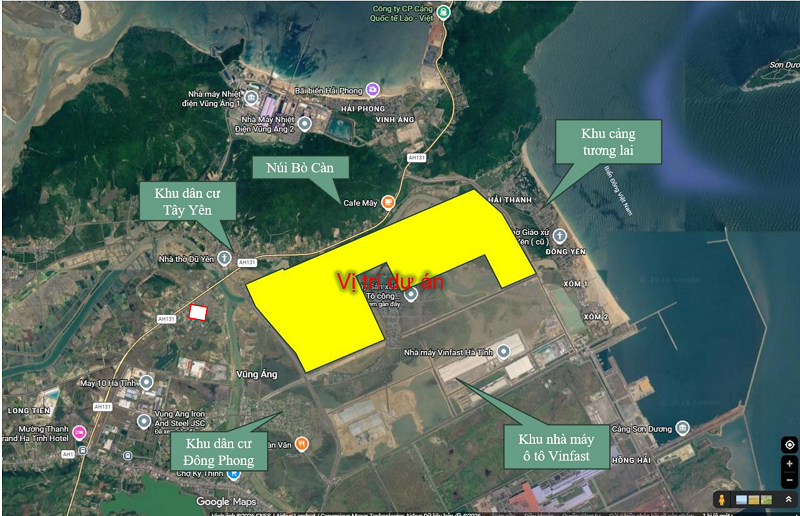

Dự án có quy mô hơn 460 ha, tổng mức đầu tư gần 80.000 tỷ đồng. Nhà máy sản xuất thép VinMetal Hà Tĩnh nằm tại các lô đất CN5-1, CN5-4, CN5-5, CN5-6, CN5-7, CN5-8, CN5-9, CC5-1 và CC5-2 thuộc đồ án Quy hoạch phân khu xây dựng Khu công nghiệp trung tâm lô CN4, CN5, Khu kinh tế Vũng Áng, tỉnh Hà Tĩnh (nằm trong Khu công nghiệp Vinhomes Vũng Áng).

Nhà máy sản xuất thép VinMetal Hà Tĩnh.

Trong đó, vốn góp của nhà đầu tư gần 12.000 tỷ đồng, chiếm 15%; vốn huy động từ các tổ chức tín dụng và các nguồn hợp pháp khác khoảng 68.000 tỷ đồng, chiếm 85%.

Nhà máy được thiết kế với công suất 5 triệu tấn thép mỗi năm. Sản lượng dự kiến gồm 3 triệu tấn thép cuộn cán nóng (HRC), 1,4 triệu tấn thép thanh và thép xây dựng cùng khoảng 600.000 tấn thép dây.

Trong thời gian thi công xây dựng, dự án dự kiến có tổng cộng 4.000 người tham gia trực tiếp. Lực lượng này được phân bổ thành khoảng 100 đội thi công, mỗi đội khoảng 40 người. Để phục vụ quá trình xây dựng, VinMetal dự kiến huy động 20 robot ép cọc cùng 843 máy và xe công trình.

Về vật liệu phục vụ thi công, VinMetal dự kiến sử dụng 6,4 triệu m³ cát nền, 8 triệu m³ bê tông, 8 triệu viên gạch, 924.000 cọc bê tông ly tâm… để xây dựng nhà máy.

Về công nghệ, dự án khi hoàn thành sẽ sử dụng quy trình luyện kim truyền thống với lò cao - lò thổi BOF. Đồng thời, VinMetal hợp tác với Tập đoàn Primetals Technologies, liên doanh giữa Siemens VAI và Mitsubishi-Hitachi, để triển khai công nghệ theo định hướng xanh và hiện đại.

Dự án dự kiến tiến hành xây dựng từ quý 4/2026 và vận hành thương mại từ quý 1/2031. Trong giai đoạn xây dựng, dự kiến có khoảng 4.000 lao động trực tiếp, được chia thành khoảng 100 đội thi công. Chủ đầu tư cho biết sẽ ưu tiên tuyển công nhân địa phương nhằm hạn chế các vấn đề phát sinh về chỗ ở và sinh hoạt.

Khi đi vào vận hành, nhà máy dự kiến sử dụng khoảng 5.320 lao động, làm việc 3 ca/ngày, mỗi ca 8 giờ.

Trước đó vào tháng 7/2026, Ban Quản lý Khu kinh tế tỉnh Hà Tĩnh vừa có Quyết định số 159/QĐ-KKT về việc phê duyệt Quy hoạch chi tiết Nhà máy sản xuất thép VinMetal Hà Tĩnh tỷ lệ 1/500. Đây là cơ sở để nhà đầu tư triển khai các bước tiếp theo của dự án tại Khu kinh tế Vũng Áng.

Dự án nhà máy sản xuất thép VinMetal Hà Tĩnh được cấp Giấy chứng nhận đăng ký đầu tư ngày 27/02/2026 do Công ty Cổ phần Sản xuất và Kinh doanh VinMetal làm chủ đầu tư.
